集水坑降水設計和施工要做到技術先進、經濟合理、安全可靠、確保工程質量的原則。同時分析降水對鄰近基坑是否存在危害性沉降,基坑隆起的穩定性分析。
集水坑降水處理方法:

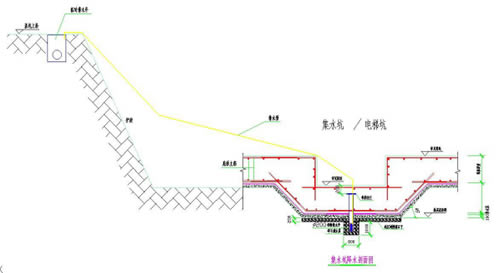

在集水坑中間位置埋設2.5m長集水濾管,濾管采用鋼管制作,直徑300mm,管頭距離坑底200mm,管壁外側用鋼絲密目網包裹,并進行不間斷抽水作業,使水位將至施工面以下。示意圖如下
材料準備
1石子:粒徑5~25mm,不得含有機雜質,含泥量≦2%。
2混凝土:強度等級C15。
3鋼管:直徑300mm。
4鋼制法蘭環、封口盲板(帶膠墊)、鋼絲密目網。
集水坑內集水井開挖
1本區域采用人工開挖。
2開挖過程中,抽水應一直不間斷進行,保證開挖順利進行。
3開挖過程中,應隨時檢查邊坡的狀態。開挖深度1200mm,根據土質變化情況,應做好基坑的支撐準備,以防坍陷。
集水井濾管埋設
1本工程采用鋼制濾水井管。管壁下側600mm范圍內開孔,外側用40*40目鋼絲密目網包裹,并用鐵絲綁扎牢固。
2挖至設計深度下200mm后,填入石子,先填至設計深度,放入集水井管,開始填入濾料(5~25mm石子),嚴禁填入不合格濾料,濾料必須四周均勻滿填。

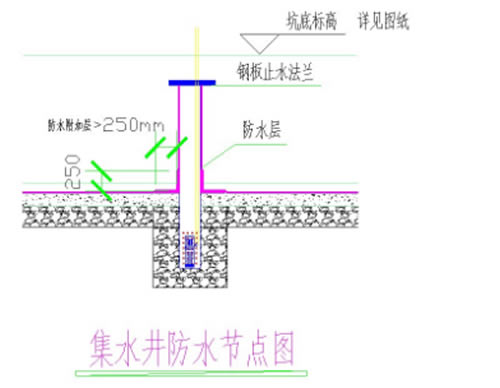

3對集水井管上口進行預處理,在上部加焊法蘭環(底板混凝土的中間部位),并對焊口密封處理。
4井管埋設完畢,對井管內進行清理,待水清砂少后放入潛水泵,開始進行降水作業。
集水坑底部處理
1待水將至施工面下500mm后,對集水坑底部墊層以下進行換填處理。換填厚度200mm,采用5~25mm碎石。
2換填層上部滿鋪一層厚塑料布,澆筑100mm厚C15混凝土墊層,表面抹平壓光,與筏板下墊層相接。(達到防水基層要求)
3澆筑底板混凝土?xí)r,快速撤出潛水泵,井管中滿填加入微膨脹劑的C40混凝土,振搗密實,然后將濾水井管上部用盲板封口。
