安裝前的準備工作:
1.卸貨、入庫
2.搭腳手架
3.井道安全防護
4.吊裝、存放物料
5.樣板架的設置
6.井道照明的安裝

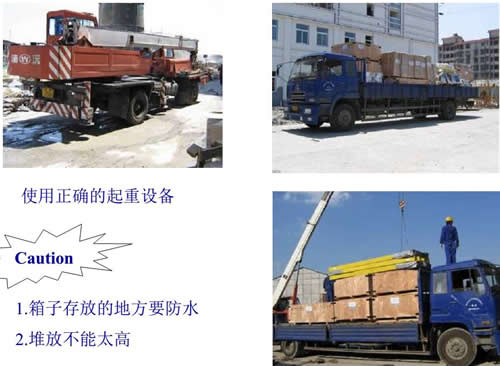

電梯安裝前的準備工作--卸貨
使用正確的起重設備或叉車,注意:箱子存放的地方要防水,堆放不能太高

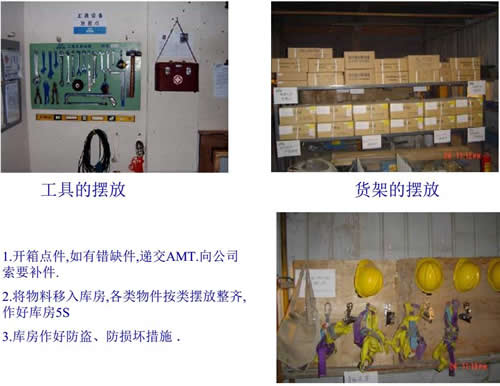

電梯安裝前的準備工作--入庫
工具的擺放、貨架的擺放、安全用品的擺放。
要點:1.箱點件,如有錯缺件,向電梯公司索要補件;2.將物料移入庫房,各類物件按類擺放整齊3.庫房做好防盜、防損壞措施。

電梯安裝前的準備工作--搭腳手架
腳手架的搭建、移交、維修必須嚴格遵守《腳手架材料質量及搭建技術要求》、《電梯安裝腳手架安全檢查表》

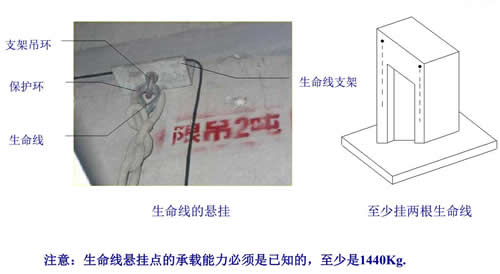

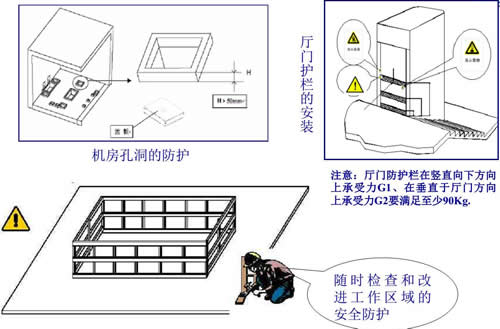

電梯安裝前的準備工作--井道安全防護
機房孔洞防護、廳門護欄的安裝
電梯安裝前的準備工作--吊裝、存放物料

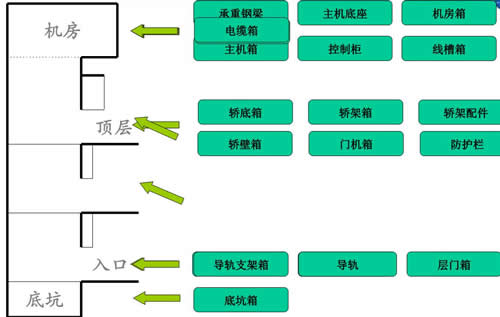

若有合適的庫房,開箱后應把相應的電梯部件移至庫房保管,如沒有可以按部件類別分別移至不同樓層:承重鋼梁、主機底座、主機箱、控制柜,線槽等移至電梯機房;轎底,轎架,門機,轎壁等移至頂樓;導軌支架、導軌、層門、底坑部件等移至入口處。

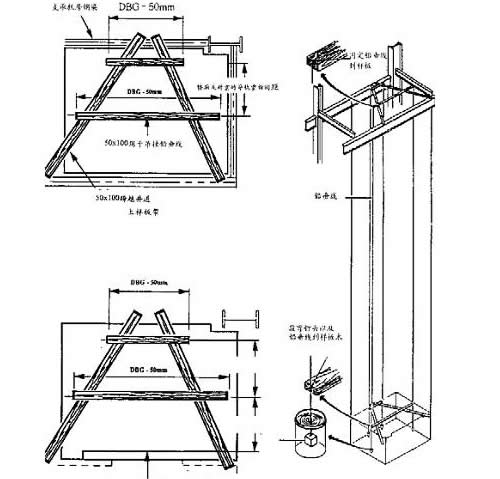

電梯安裝前的準備工作--樣板架的設置

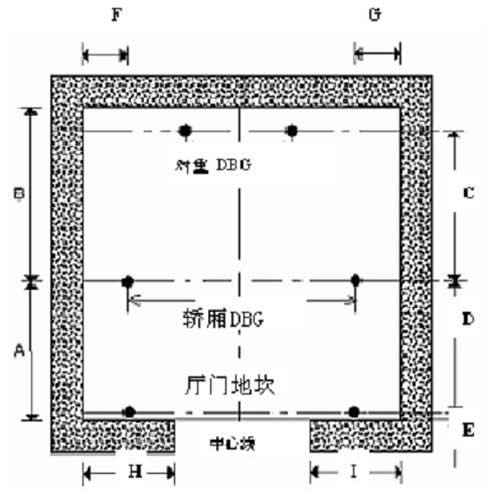

應注意以下尺寸:
1.轎廂、對重導軌間的距離(DBG);
2.轎廂DBG與對重DBG、地坎線之間的距離;
3.墻與墻之間的距離;
4.鉛垂地坎線與井道口的間距;
5.運行間隙(轎廂地坎與廳門地坎之間);
6.轎廂的外部尺寸;
7.轎廂導軌的中心線;
8.廳門門套的細節。
電梯安裝前的準備工作--井道照明的安裝
1.機房內和底坑內應各設置互聯控制開關,可以單獨控制井道燈,該電源開關應獨立設置供電,并設置短路和過載保護;
2.井道照明燈應具有足夠的亮度,并在適當?shù)奈恢迷O(shè)置插座開關。
電梯導軌的安裝:主要包括導軌支架的安裝,導軌的安裝和導軌的調整
根據不同的井道狀況,導軌支架的安裝方式也各不相同,具體如下:
1支架安裝在混凝土井道墻上;2.支架安裝在鋼架井道的型鋼上;3.支架安裝在磚墻的井道壁上。

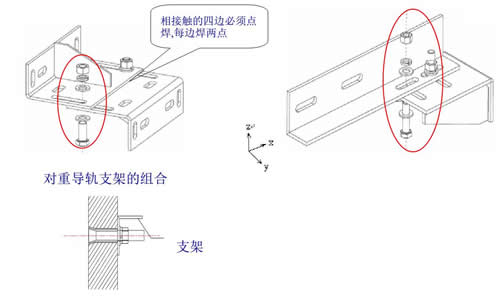

混凝土井道結構的導軌支架安裝步驟:
1.確定導軌支架的安裝位置;2.用膨脹螺栓固定導軌支架;3.調整導軌支架的水平度和垂直度,要求誤差不超過5/1000;4緊固所有螺栓,并在必要的地方點焊。
鋼架結構與磚墻結構井道導軌支架的安裝
對于鋼結構井道:導軌支架結構與混凝土井道的支架相同,采用焊接安裝,焊好后去除表面焊渣,焊接表面要刷防銹油漆;
對于磚墻井道:必須用預埋支架固定

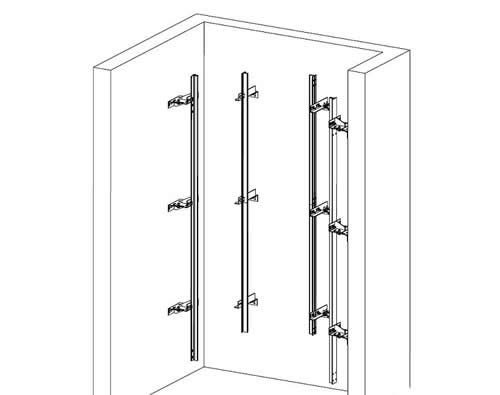

導軌的安裝:
導軌的修整和預拼接:要求在出廠前完成,工地要做好導軌的防護,如檢查時發現毛刺,需要再次修整
導軌的安裝步驟:
1.豎好首根對重導軌和首根轎廂導軌
2.導軌安裝在相應的導軌支架上,安裝完畢后,井道頂部導軌終端離開花板的距離大約0.1m,注意:在校正導軌前,各壓導板螺絲不宜擰的過緊,連接板螺絲呈松馳狀態。
導軌的的調整(校正)
鉛垂線與導軌頂面的距離有偏差可以用墊片調整或調節支架,扭轉找正、軌距找正、垂直度找正。
a.轎廂導軌的偏差度不大于0.5mm,對重導軌不大于0.8mm;b.導軌連接處、導軌頂面、側面用刀口直尺立面貼平,檢查導軌連接處的平直度;c.兩導軌頂面及側面臺階應不大于0.05mm;d.兩導軌接頭處的全長不允許連續縫隙,局部縫隙不大于0.5mm。
導軌校正好后,將導軌支架可調部分點焊固定,另將支架膨脹螺栓的平墊與支架進行點焊,導軌在頂層和底坑的呆滯段用黃漆涂刷(電梯沖頂或蹲底都不會使用的導軌段稱為呆滯段)
電梯廳門的安裝:
1.組裝地坎2.組裝門套3.組裝門板和門滑塊4.地坎組件的安裝5.門套的安裝6.門頭的安裝7.門板的安裝8.門鎖的調整9.重錘的懸掛10.護腳板和門頭蓋板的安裝
轎廂的安裝:
1.安裝前的準備2.轎架的安裝3.導靴的安裝4.轎頂輪的安裝5.轎壁與轎頂?shù)陌惭b6.門機的安裝7.轎門的安裝8.光幕的安裝9.轎頂防護欄的安裝10.油杯和護腳板的安裝11.轎頂其他部件的安裝
機房部件的安裝:
1.安裝前的準備2.機器梁的安裝3.主機和橡膠墊的安裝4.主機的定位5.控制柜的安裝6.限速器的安裝7.機房布線
對重的安裝:
1.對重架的吊裝2.滑動導靴的安裝3.對重塊的安裝4.對重油杯的安裝
曳引鋼絲繩的懸掛
1.鋼絲繩的處理2.繩頭錐套的制作3.鋼絲繩的安裝繞法4.鋼絲繩繩頭的固定5.鋼絲繩松緊的調整

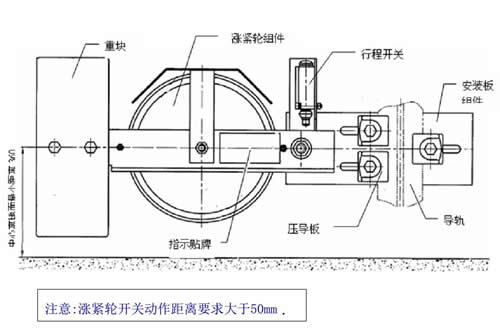

限速器裝置的安裝
1.限速器的安裝2.漲緊輪的安裝3.限速器鋼絲繩的安裝
井道設備的安裝:
1.緩沖器的安裝2.位置參考系統的安裝3.對重防護欄的安裝4.井道配線的安裝5.底坑的布線6.隨行電纜的安裝7.轎廂配線8.補償鏈的安裝

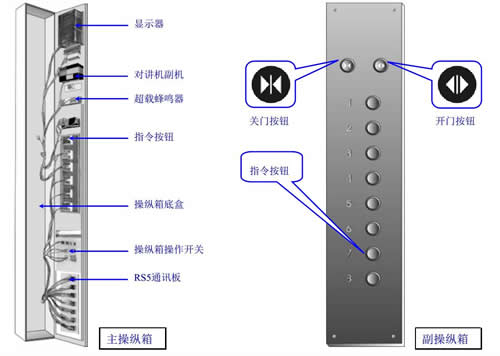

人機界面的安裝:
1.操縱箱的安裝2.廳外設備的安裝
以上為電梯安裝的基本步驟,由于篇幅過長,部分步驟不詳細說明,可以在實踐中抓住要點。
